Salta

El Ente Regulador ordenó a EDESA realizar reparaciones en transformadores de Orán

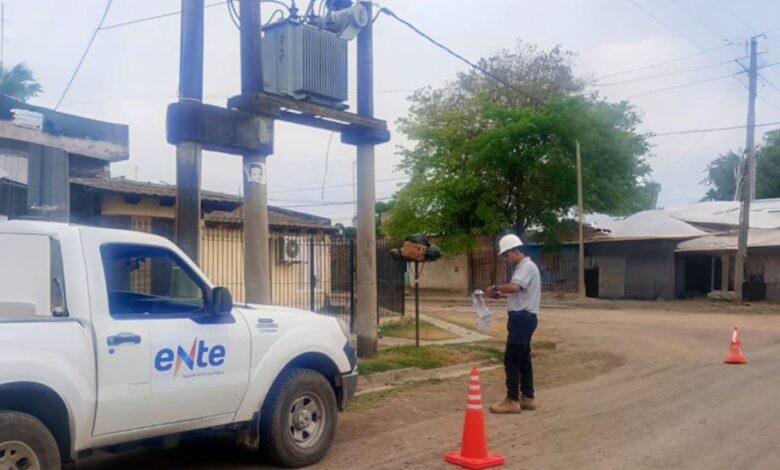

La Delegación Orán del Ente Regulador de los Servicios Públicos (ENRESP) realizó una exhaustiva inspección sobre las estaciones transformadoras de la empresa EDESA S.A.

Durante el relevamiento, el personal técnico del organismo verificó el estado general de los transformadores, redes e infraestructura en distintos sectores de Orán. Las inspecciones incluyeron la revisión de fusibles, conexiones, aisladores, refrigerante, identificación, estructuras de soporte y poda preventiva.

Como resultado, se detectaron falencias en más de la mitad de las estaciones relevadas. En uno de los sectores analizados, de 40 transformadores inspeccionados, 21 presentaron observaciones. Por ello, el ENRESP ordenó formalmente a EDESA realizar tareas de saneamiento, reparación o recambio en los equipos con problemas. De esta manera, la empresa tiene plazos que van de 20 a 35 días para su cumplimiento según cada caso.

Además de las reparaciones físicas, el organismo hizo especial énfasis en la corrección del desbalance de cargas. Esto, señaló el Ente, es un fenómeno frecuente que se produce cuando el consumo domiciliario no se distribuye de manera equilibrada entre las fases eléctricas. Este problema genera ineficiencia, sobrecalentamiento y deterioro prematuro de equipos.

Para abordar esta situación, se ordenó a la empresa informar los valores de tensión y corriente de los transformadores observados y, si se detectan desequilibrios, realizar la redistribución de las cargas domiciliarias. Según el ENRESP, esta medida es una solución técnica de bajo costo y rápida implementación, que permite mejorar la calidad del servicio sin necesidad de reemplazar toda la red.

El organismo también dispuso que, una vez finalizados los trabajos, EDESA presente un informe detallado de las tareas realizadas, de modo que la Delegación Orán pueda efectuar la verificación correspondiente.

La empresa ya presentó un plan de saneamiento con un plazo total de ejecución de 120 días, iniciado en octubre y con finalización prevista para enero de 2026.

El relevamiento incluyó un total de 103 centros transformadores (CT) distribuidos de la siguiente manera:

  • Primer sector: 35 CT
  • Segundo sector: 26 CT
  • Tercer sector: 21 CT
  • Cuarto sector: 21 CT

Con este operativo, el ENRESP busca garantizar un servicio eléctrico más estable y seguro para los usuarios de Orán, especialmente ante la llegada del verano y el aumento de la demanda energética.
